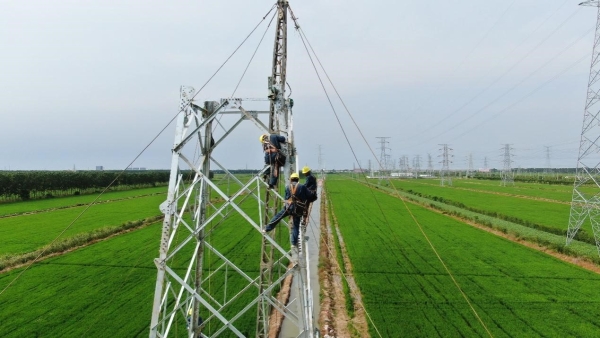

江苏LNG滨海接收站110KV输变电工程全面进入电气设备安装阶段
发布日期: 2021-08-19 浏览次数: -- 信息来源: 气电集团 作者:郝新艳 侯凯邀 字号:[ ]

8月17日,江苏LNG滨海接收站110/6.3Kv总变电站两台110KV油浸式电力变压器成功安装就位,复测数据达到设计及规范要求,110KV主变压器的安装就位,标志着110/6.3Kv输变电工程全面进入电气设备安装阶段。

110/6.3Kv总变电站是江苏LNG滨海接受站的电力源泉,而主变压器则是总变电所的心脏。此次就位的两台变压器均为110KV油浸式有载调压电力变压器:额定容量为31.5MVA,变压器本体部分,总重达45吨。

作为变电站的核心设备,主变的运输及顺利安装就位是整个变电站建设施工管控的要点,整个运输及安装过程要保证设备平稳,防止碰撞和震动。为保证主变顺利进场安装,110KV输变电管理团队组织承包商、监理单位、设备制造厂等相关方:落实主变运输方案、进场道路条件、疫情防控期间的人员/车辆进场、安装就位方案、安全保障措施等环节,为主变顺利安装就位提供了可靠保障。
