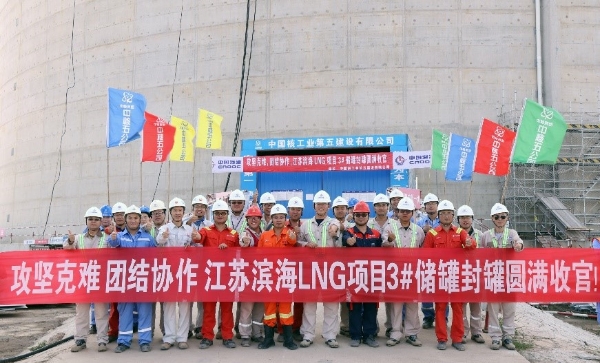

江苏LNG滨海接收站1#3#罐内罐施工完美收官
发布日期: 2021-08-19 浏览次数: -- 信息来源: 气电集团 作者:侯凯邀 李冰 任建勋 梁家玮 字号:[ ]

2021年8月18日上午9时许,随着最后一道焊缝探伤的检测报告结果合格,标志着经过项目各参建方近半年的共同努力下,江苏LNG滨海接收站1#、3#储罐内罐施工于今日圆满收官。

江苏LNG滨海接收站22万方LNG储罐的内径86米、高约42米,共有12圈壁板,底部首圈壁板厚度33.7mm,是目前在建LNG储罐中最厚的壁板。作为项目年度重大作业之一,自今年1月18日第一块内罐壁板安装开始开工前,公司严格执行气电集团重大作业管控措施,组织召开了内罐安装、内罐焊接等多个专项施工方案的专家审查会,细化作业步骤和风险分析,明确安全、质量管控要点。施工中,贯彻样板工程引路施工理念,优化作业管理,建立了施工步骤、质量管理、安全检查标准化管控清单,为最终实现焊接一次合格率99%以上奠定了坚实的程序基础。

2021年7月份,江苏省多市遭受了新冠疫情的侵袭,这给项目建设带来了不小的挑战,为了保证项目平稳快速的施工,创优联合临时党支部充分发挥战斗堡垒作用,一手抓疫情防控,一手抓项目建设。党支部联合县医院组织三次核酸检测,覆盖率达100%。在接收站项目部全体人员的坚守下,组织每周防疫大检查,检查面覆盖施工现场和工人营地,截至目前,现场未发现一例确诊/疑似病例,疫情防治完全可控,确保1#3#罐的内罐施工进度未受到任何影响。
